山东龙泉科技大厦采空区注浆治理工程
来源:未知 时间:2017-04-28 15:44 热度:
山东龙泉管道工程股份有限公司拟在淄博市博山区205国道以东、人民路以南的老厂区内建设龙泉科技大厦项目,龙泉科技大厦为12-33层局部3层的综合办公大楼,该办公楼用地面积约23771m2(约合35.6亩),建筑面积83009 m2。
根据拟建场地的煤层采空区岩土工程勘察评价报告,拟建场地下有2、3、4、5、7、10-1、10-2、3煤及小窑采空区,须对拟建场地下埋深小于127.5m的采空区进行治理以确保建筑物安全。
拟建龙泉采空区场地建设适宜性为适宜性差:拟建场地大部分区域为采空区场地不稳定区,巷道对拟建工程的危害中等-大,地基附加应力对采空区地基的稳定性影响中等-大,水文地质条件变化及地震可能造成未垮落密实的采空区“活化”,埋深小于127.5m的浅部采空区“活化”可能产生附加的残余地表移动变形较大,特别是小窑采空区及局部2煤采空区埋深小于附加应力影响深度65m,可能出现非连续变形,产生局部地表变形值增大,产生不均匀沉降,对拟建的高层建筑物影响较大,拟建场地区域不适宜建设规划建筑物,建构筑物应避开该区域或对埋深小于127.5m的采空区进行治理、且应加强对埋深小于65m采空区及疑为巷道或煤仓分布区域的治理,以消除、减小采空区对拟建建构筑物地基稳定性的影响。

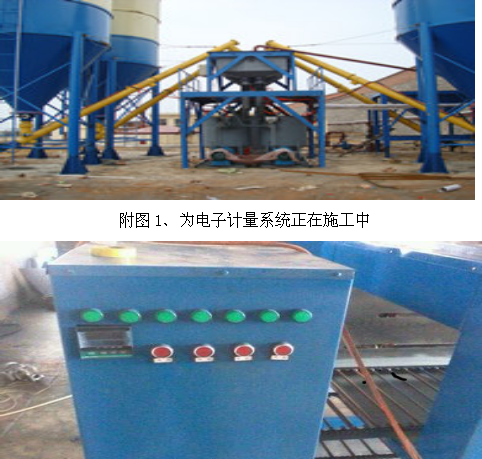

附图2、为电子计量系统正在施工中
2、现场实验室
项目部在施工现场建立了现场实验室,主要对粉煤灰的含水量进行检测,由于粉煤灰中含水量可能随季节的变化或天气情况发生变化,为满足设计文件要求的配比,必须及时检测粉煤灰中的含水量,为配置浆液提供准确参数。
在注浆施工过程中,每制备1000m³浆液至少抽样检验依次,在建设单位、管理公司、监理单位现场代表见证下进行试验,各检测数据100%的满足了施工设计要求。
3、浆液配制质量控制
本次设计中对不同部位的注浆孔采用不同浆液配比,水固比为1:0.8~1:1水泥在固相中占20-30%,粉煤灰占70-80%,根据现场试验均采用了统一配比,按照水固比最小,固相比中水泥掺量最大配合,在该配比中试块强度试验超过设计值约1.5倍以上,结实率超设计值1.25倍,节约造价且可取得较好的效果。
为解决稠浆流动性,增加膨胀率,在注浆浆液配制中,我方使用我单位自行研发生产的采空区注浆治理专用添加剂,制浆工作合格率达100%。
4、采用止浆塞进行封孔
根据拟建场地的煤层采空区岩土工程勘察评价报告,拟建场地下有2、3、4、5、7、10-1、10-2、10-3等共8层煤及小窑采空区,本次施工对拟建场地下埋深小于127.5m的采空区进行注浆处理。由于存在多层采空区,注浆孔施工不能一次钻进到设计的最大孔深,同时为确保每一层采空区注浆治理的质量,设计要求进行逐层钻进注浆的施工方法,为达到以上要求及保证施工质量,在钻进及注浆施工中,我项目部采用了止浆塞施工工艺。
根据施工现场情况,施工的注浆孔采用Φ150mm或Φ130mm开孔,穿过覆盖层后,进入中风化岩石5-10m,下入Φ127mm套管并固管,然后变径为Φ91mm,终孔直径为Φ91mm,根据钻孔口径要求,我项目部通过对以往同类型工程中封孔工艺的研究,改制了口径为91mm的止浆塞,在施工中,当钻探揭露第一层采空区后,即将止浆塞下到该采空区上方10~15m的完整岩石段,再对采空区进行注浆,达到停注条件后,提拔止浆塞,待浆液终凝后,安排钻机进行扫孔并钻进至下一层采空区,重复上述施工工艺,直至完成一个注浆孔位的全部施工任务。在注浆施工中,采用止浆塞封孔技术,解决了多层采空区治理施工中封孔注浆、扫孔、注浆孔重新钻孔的难题,节省了钻孔进尺,保证了注浆质量。
5、施工安全措施
在施工期间,项目部安排了专职安全员,对施工现场进行不间断巡查,发现安全隐患、不安全行为立即进行查处、纠正,施工班组均组织班前会进行班前技术安全交底,项目部每周进行一次安全检查,每周召开一次安全会议, 建立健全了安全责任制度,确保安全生产。从2013年10月开工,到2014年施工结束,未发生轻伤及轻伤以上的安全责任事故。
我项目部在注浆站建设中采用了电子计量系统,保证了浆液制备质量,控制了材料消耗,杜绝浪费;在配制浆液时,使用了我公司自行研发生产的采空区注浆治理专用添加剂,制浆工作合格率达100%;在注浆施工中,采用止浆塞封孔技术,解决了多层采空区治理施工中封孔注浆、扫孔、注浆孔重新钻孔的难题,节省了钻孔进尺,保证了注浆质量。
注浆质量监控应根据工程质量标准,结合施工顺序,合理安排监控对象,使整个工程施工形成一套较为完善的质量监控体系,为确保治理工程质量打下良好的基础。
项目开工后,经过近8个月的紧张施工,我项目部承担的龙泉科技大厦、龙泉家园采空区治理工程已顺利结束,完成了设计中的各项任务。
6、注浆效果检测
本次注浆区采空区塌陷的地质灾害危险性基本已经消除,可以进行龙泉科技大厦建设,但由于浆液结石体强度差异较大,承载力不均匀,应进行专项工程地质勘察与地基承载力实验,并依据其结果采取相应的岩土工程措施。
综上所述,结合徐州中国矿大岩土工程新技术发展有限公司编写的《龙泉科技大厦建设场地煤层采空区岩土工程勘察评价报告》,该地区龙泉科技大厦可以进行建设。
--------《龙泉科技大厦建设场地煤层采空区注浆治理效果监测评价报告》
山东地矿工程勘察
二0一五年五月
6、带动社会经济发展的社会效益
龙泉科技大厦项目能够带动城市的某一个区域的经济的增长。其自身就可以带动一个区域的经济发展,同时,随之而来的配套设施的开发如商店、住宅、道路等的建设就会给一个城市区域的发展带来 无穷的动力。
7、采用电子计量系统带来的经济效益
采用电子计量系统,可以准确控制材料用量,避免施工材料中的浪费。通过施工中证明电子计量系统对于材料的损耗大大降低,施工中人工费用也有明显的降低。
根据拟建场地的煤层采空区岩土工程勘察评价报告,拟建场地下有2、3、4、5、7、10-1、10-2、3煤及小窑采空区,须对拟建场地下埋深小于127.5m的采空区进行治理以确保建筑物安全。
拟建龙泉采空区场地建设适宜性为适宜性差:拟建场地大部分区域为采空区场地不稳定区,巷道对拟建工程的危害中等-大,地基附加应力对采空区地基的稳定性影响中等-大,水文地质条件变化及地震可能造成未垮落密实的采空区“活化”,埋深小于127.5m的浅部采空区“活化”可能产生附加的残余地表移动变形较大,特别是小窑采空区及局部2煤采空区埋深小于附加应力影响深度65m,可能出现非连续变形,产生局部地表变形值增大,产生不均匀沉降,对拟建的高层建筑物影响较大,拟建场地区域不适宜建设规划建筑物,建构筑物应避开该区域或对埋深小于127.5m的采空区进行治理、且应加强对埋深小于65m采空区及疑为巷道或煤仓分布区域的治理,以消除、减小采空区对拟建建构筑物地基稳定性的影响。
附图2、为电子计量系统正在施工中
2、现场实验室
项目部在施工现场建立了现场实验室,主要对粉煤灰的含水量进行检测,由于粉煤灰中含水量可能随季节的变化或天气情况发生变化,为满足设计文件要求的配比,必须及时检测粉煤灰中的含水量,为配置浆液提供准确参数。
在注浆施工过程中,每制备1000m³浆液至少抽样检验依次,在建设单位、管理公司、监理单位现场代表见证下进行试验,各检测数据100%的满足了施工设计要求。
3、浆液配制质量控制
本次设计中对不同部位的注浆孔采用不同浆液配比,水固比为1:0.8~1:1水泥在固相中占20-30%,粉煤灰占70-80%,根据现场试验均采用了统一配比,按照水固比最小,固相比中水泥掺量最大配合,在该配比中试块强度试验超过设计值约1.5倍以上,结实率超设计值1.25倍,节约造价且可取得较好的效果。
为解决稠浆流动性,增加膨胀率,在注浆浆液配制中,我方使用我单位自行研发生产的采空区注浆治理专用添加剂,制浆工作合格率达100%。
4、采用止浆塞进行封孔
根据拟建场地的煤层采空区岩土工程勘察评价报告,拟建场地下有2、3、4、5、7、10-1、10-2、10-3等共8层煤及小窑采空区,本次施工对拟建场地下埋深小于127.5m的采空区进行注浆处理。由于存在多层采空区,注浆孔施工不能一次钻进到设计的最大孔深,同时为确保每一层采空区注浆治理的质量,设计要求进行逐层钻进注浆的施工方法,为达到以上要求及保证施工质量,在钻进及注浆施工中,我项目部采用了止浆塞施工工艺。
根据施工现场情况,施工的注浆孔采用Φ150mm或Φ130mm开孔,穿过覆盖层后,进入中风化岩石5-10m,下入Φ127mm套管并固管,然后变径为Φ91mm,终孔直径为Φ91mm,根据钻孔口径要求,我项目部通过对以往同类型工程中封孔工艺的研究,改制了口径为91mm的止浆塞,在施工中,当钻探揭露第一层采空区后,即将止浆塞下到该采空区上方10~15m的完整岩石段,再对采空区进行注浆,达到停注条件后,提拔止浆塞,待浆液终凝后,安排钻机进行扫孔并钻进至下一层采空区,重复上述施工工艺,直至完成一个注浆孔位的全部施工任务。在注浆施工中,采用止浆塞封孔技术,解决了多层采空区治理施工中封孔注浆、扫孔、注浆孔重新钻孔的难题,节省了钻孔进尺,保证了注浆质量。
5、施工安全措施
在施工期间,项目部安排了专职安全员,对施工现场进行不间断巡查,发现安全隐患、不安全行为立即进行查处、纠正,施工班组均组织班前会进行班前技术安全交底,项目部每周进行一次安全检查,每周召开一次安全会议, 建立健全了安全责任制度,确保安全生产。从2013年10月开工,到2014年施工结束,未发生轻伤及轻伤以上的安全责任事故。
我项目部在注浆站建设中采用了电子计量系统,保证了浆液制备质量,控制了材料消耗,杜绝浪费;在配制浆液时,使用了我公司自行研发生产的采空区注浆治理专用添加剂,制浆工作合格率达100%;在注浆施工中,采用止浆塞封孔技术,解决了多层采空区治理施工中封孔注浆、扫孔、注浆孔重新钻孔的难题,节省了钻孔进尺,保证了注浆质量。
注浆质量监控应根据工程质量标准,结合施工顺序,合理安排监控对象,使整个工程施工形成一套较为完善的质量监控体系,为确保治理工程质量打下良好的基础。
项目开工后,经过近8个月的紧张施工,我项目部承担的龙泉科技大厦、龙泉家园采空区治理工程已顺利结束,完成了设计中的各项任务。
6、注浆效果检测
本次注浆区采空区塌陷的地质灾害危险性基本已经消除,可以进行龙泉科技大厦建设,但由于浆液结石体强度差异较大,承载力不均匀,应进行专项工程地质勘察与地基承载力实验,并依据其结果采取相应的岩土工程措施。
综上所述,结合徐州中国矿大岩土工程新技术发展有限公司编写的《龙泉科技大厦建设场地煤层采空区岩土工程勘察评价报告》,该地区龙泉科技大厦可以进行建设。
--------《龙泉科技大厦建设场地煤层采空区注浆治理效果监测评价报告》
山东地矿工程勘察
二0一五年五月
6、带动社会经济发展的社会效益
龙泉科技大厦项目能够带动城市的某一个区域的经济的增长。其自身就可以带动一个区域的经济发展,同时,随之而来的配套设施的开发如商店、住宅、道路等的建设就会给一个城市区域的发展带来 无穷的动力。
7、采用电子计量系统带来的经济效益
采用电子计量系统,可以准确控制材料用量,避免施工材料中的浪费。通过施工中证明电子计量系统对于材料的损耗大大降低,施工中人工费用也有明显的降低。
